組件在網絡計劃中是一個新名詞,它有著非常強的控制能力和操作能力。它可以解決搭接網絡中,工期控制不準,甚至工期算錯問題。
人們都知道,傳統搭接網絡存在四種搭接關系,SS(開始到開始)、SF(開始到結束)、FS(結束到開始)、FF(結束到結束)。在四種搭接關系中,實際常用的是SS、FS。很多人使用它時,根本沒有去想實際控制問題,只是用于靜態的網絡計劃,甚至根本就沒有去用它,那么傳統搭接網絡究竟會有什么問題?下面用SS搭接舉例說明:
搭接是邏輯聯系中通過給定時間來進行的。在實際應用當中,該時間是有物理含義的,(例如挖土工作進行到某種程度另一工作才能進行),在搭接網絡中要表現這種關系是通過搭接時間來體現的,而搭接時間又不能體現其物理含義,沒有度的概念。如果緊前工作發生變化,對緊后工作的影響程度無法確定,就引起工期控制不準的問題。

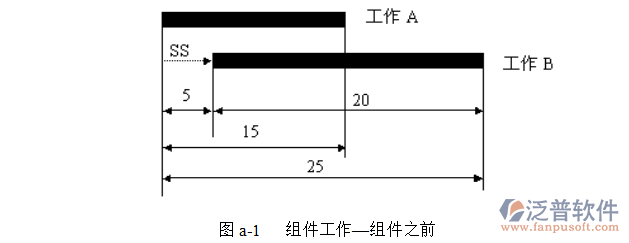

例如工作A(15天)是工作B(20天)的緊前工作,SS搭接時間為5天,如圖a-1所示:總工期為25天,作為靜態表示沒什么問題。但是在工作中,如果工作A的持續時間發生變化就會產生問題,如果工作A延期到18天,總工期為多少呢?按傳統搭接計算仍為25天。這些搭接方式僅對開始點(或結束點),在實際應用當中,一般是工作A干到某種程度工作B 才能開始,而工作A延期到18天時,可能要達到工作B 能干的程度需要7天,這樣總工期應為27天。

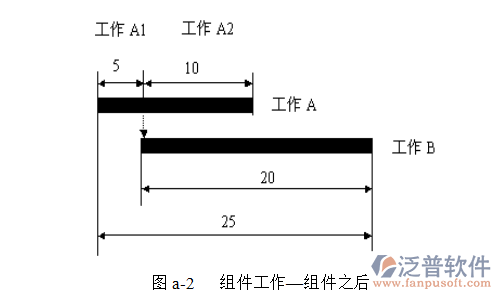

若用組件來表示,是將工作A分成兩個階段工作A1和工作A2,兩段組成一個工作A,因?yàn)殡A段有物理意義,可以達到按度控制的目的??梢源_定工作A延期或提前對總工期的影響。
如果工作A變?yōu)?8天,工作A1為7天,工作A2為11天,可計算出總工期27天的結果,
成組操作步驟:
第一步、將編輯的狀態設置為“組件”。
設置前界面
組件設置

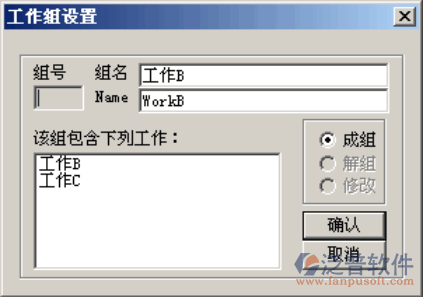

第二步、選取成組內容,出現對話框。
確定后,成組結果如下圖。
組件后界面
成組后,三個工作雖然變?yōu)橐粋€(gè),但同時還可以引出多個邏輯關系,以準確控制工期。
組件操作小結:
成組:用鼠標左鍵在背景上(不在工作上)單擊并拖動產生的虛框選擇將要成組的工作。成組的條件是:所選擇的所有工作必須位于一層上。
解組:在一個組件所包含的任一個工作段上雙擊鼠標左鍵,從對話框中選擇解組處理即可。
修改:組件的名稱通常為組中第一個工作段的名稱,你也可以在對話框中修改它。
- 1建筑工程項目管理系統登錄使用說明
- 2系統管理員重置密碼、修改密碼
- 3項目管理系統用戶權限的新增與修改
- 4領料人設置、材料材料計劃審核設置
- 5項目管理系統用戶角色查詢、查看、刪除
- 6項目管理流程設置
- 7工程項目基礎信息設置
- 8監管單位專家單位信息
- 9項目管理系統數據字典管理
- 10項目數據字典刪除操作
- 11工程項目管理系統用戶功能權限的設置
- 12建筑工程材料管理軟件如何在電腦中正常使用?
- 13如何設置材料管理軟件中的業務規則呢?
- 14項目管理軟件中新建項目及模板的選擇
- 15項目數據字典查詢管理
- 16工程項目管理系統頁面介紹
- 17建筑施工企業信用檔案查詢
- 18一個用戶賦予多個角色權限操作
- 19建筑施工安全監督的基礎系統設置管理
- 20項目管理系統功能介紹
- 21工程項目管理系統數據格式設置
- 22項目所在地區修改管理
- 23個人辦公設置和查看
- 24項目數據字典修改
- 25工程軟件系統參數設置
- 26工程資料管理控制臺主菜單介紹
- 27市場項目信息搜集登記
- 28工程項目管理系統個人中心管理
- 29固定流程中非會簽流程和會簽流程設置
- 30工程項目管理系統用戶管理
成都公司:成都市成華區建設南路160號1層9號
重慶公司:重慶市江北區紅旗河溝華創商務大廈18樓
