建筑工程工作總時差處理
工作總時差處理
工作總時差是指在不影響總工期的前提下,本工作可以利用的機動時間,即由于工作最遲完成時間與最早開始時間之差大于工作持續時間而產生的機動時間。利用這段時間延長工作的持續時間或推遲其開工時間,不會影響計劃的總工期。

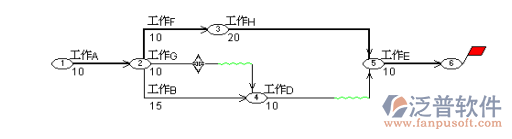

時標邏輯狀態下,調整工作的時差分布。光標選中工作雙擊,出現對話框,調整對話框中的標尺,即可完成對時差分布的調整。如圖:
選工作
雙擊出對話框,其中:
工期可變:將工期可變置為有效后,開始和結束時間則變實,此時可以通過調整工作的起始時間來改變工作。
自由時差:表示在總時差范圍內可以自由調整的時差。
總時差:此項工作可以調整的總的時間。
浮動:取消計劃時間,使工作處于浮動狀態。
左差、右差:即工作開始前空余時間與做完工作后空余的時間。如上圖所示,左差與右差分別為8天與2天。
調整后結果如右圖所示:
操作方法小結:
(1)光標在某一個工作上雙擊,從出現的時差調整對話框中查看并調整該工作的自由時差和總時差等值。
(2)按住Shift鍵,在一個工作的線段上,按下鼠標左鍵并保持按下狀態拖動,若此時該工作有時差或網絡圖有累計時差,你會看到網絡圖實時的調整,同時關鍵線路也可能會發生變化。
- 1施工企業數據字典管理
- 2工程項目管理系統注冊會員
- 3監管單位項目基本信息查看
- 4施工企業多條信息填報示例
- 5手機短信通知設置
- 6建筑工程項目功能
- 7工程項目管理系統管理人員維護
- 8工程管理軟件主界面介紹
- 9項目實施信息修改
- 10項目管理平臺授權管理
- 11工程項目管理系統登錄注冊
- 12項目管理系統基礎資源
- 13項目數據字典刪除操作
- 14如何設置材料管理軟件中的業務規則呢?
- 15工程項目管理系統組織機構設置
- 16工程項目管理軟件查找功能介紹
- 17系統登錄密碼修改
- 18組件工作操作
- 19項目管理系統設置用戶角色
- 20工程項目管理系統日志管理
- 21自由流程定義和審批
- 22工程項目管理系統功能鍵介紹
- 23項目施工、監理單位履約考核
- 24建筑施工工作分類
- 25項目施工、監理單位履約考核信息維護
- 26建設工程施工項目物資管理系統簡介
- 27工程管理系統員工信息登記管理
- 28項目管理系統權限設置
- 29建筑施工企業信用檔案查詢
- 30工程項目管理系統頁面介紹
成都公司:成都市成華區建設南路160號1層9號
重慶公司:重慶市江北區紅旗河溝華創商務大廈18樓
