隨著計算機行業競爭的加劇,市場日趨飽和,粗放式管理的缺陷日益暴露,導致計算機行業企業利潤不同程度的下滑,要想滿足計算機行業客戶個性化的需求,適應未來的發展,亟需一整套計算機行業系統軟件管理體系,提供整體的計算機行業信息化解決方案;百年基業,信息為本。
計算機erp需求規劃

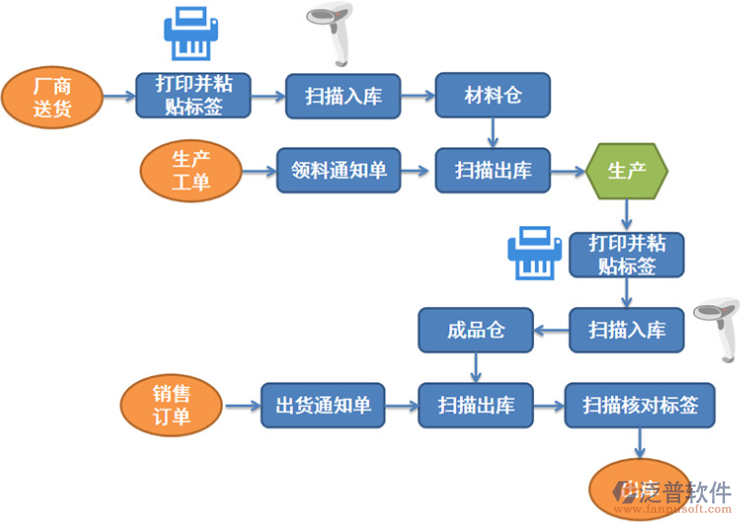

需求規劃業務流程優化
1.需求規劃是按照需求來源(銷售訂單、安全庫存)計算生產計劃和采購計劃.
2需求規劃展開結果受這些因素影響:bom正確性、庫存量正確性、在單量正確性、存貨屬性設置正確性.
1)庫存量正確性:是否及時錄入出入庫單據;
在單量正確性:是否按正確方法處理單據,如銷售發貨是否參照銷售訂單生成,只有參照訂單發貨,訂單的需求量才可以被扣減,否則需求規劃規劃出的數量將虛多;
3.存貨屬性設置正確性:如固定提前期、最低供應量、供應倍數、供應期間等等.
4.工作日歷:物料需求規劃時間的依據,運算物料需求計劃時,是根據XX公司有效工作日進行倒推的,若推算出的日期為假日時,將自動調整為前一工作日,使規劃作業確實符合實際.鑒于XXXX休息時間較彈性,只要于有訂單就會加班,故工作日歷可以設置為周一至周日全部為工作日.工作日設置隨時可以調整.
5.計劃時柵天數:近期計劃不能隨意變更,特別是近期計劃的插單應謹慎處理,以免計劃難于執行.為此,可以根據企業生產的實際情況確定一個計劃時柵天數.若生產訂單的審核日落在計劃時柵天數內,系統將告之“沖突”。計劃人員可以根據這一提示信息決定計劃內容取舍.
6.計劃維護:計劃生成后,在RP計劃維護中查看得出的計劃,及對計劃進行“生效”操作
1)建議計劃量:系統運算出來滿足當前銷售任務(安全庫存),需要的生產(采購)計劃量
2)未計劃量=建議計劃量-計劃已下達量(計劃已經生成生產訂單/采購訂單的量),可
以掌握計劃的被執行的情況
3)鎖定:被鎖定的記錄,下次進行MRP運算時將作為有效的供應參與運算,否則將被覆蓋.
如果手工未修改過建議計劃量則不要進行計劃鎖定操作如果手工修改過建議計劃量則系統自動將此行設置為鎖定
4)生產計劃:MP計劃維護界面選擇“委外”屬性采購計劃:mqf計劃維護界面選擇“委外”屬性外協計劃:柑F計劃維護界面選擇“委外”屬性
5)計劃的重生成:規劃時是以訂單及安全庫存為源頭的,當需求發才生變化時必須重新進行需求規劃,系統會依據最新的需求,運算出一套新的供應計劃,并針對上次排程計劃,另行建議必須的“應變策略”(取消、減少、提前、延后),供規劃者參考.規劃者可快速掌握應變信息,判斷需求變更的可能影響,及應變策略的可行性.
6)如銷售訂單增加(減少)、安全庫存修改、手工下達了生產訂單等
7)在生產過程中,若結構(制造BOM(發生改變,則必須修改已下達生產訂單的子件,修改后)必須進行RP運算,了解材料是否滿足.
8)通過"供需資料查詢-物料"功能,可以追溯查詢計劃的生成來源,即有哪些需求、系統產生了哪些相應的供應.
9)通過“待處理訂單明細表”可以查詢訂單的狀態,如逾期、建議取消、建議提前、建議延后、建議減少。
