  業務介紹

  內部驗工計價僅局(代)指項目使用,由內部合同內驗工計價明細表、內部合同外驗工計價明細表、內部其他費用明細表和內部驗工計價匯總表四部分組成,只需填入本期完成的數量,其余字段都可自動計算。

  通過功能菜單【收入管理—驗工計價—內部驗工計價—合同內驗工計價】成功發起【合同內驗工計價】流程后,加載出“合同內驗工計價”表單,如下圖所示:

  手工錄入相關信息后,點擊【提交】按鈕,即可新增。數據填寫說明如下:

  一、 主表

  1. 項目名稱:自動獲取業主合同登記中的信息;

  2. 施工單位:自動獲取當前項目部的名稱;

  3. 計價時間:點擊日期控件填寫;

  4. 編制人:自動獲取當前用戶的姓名;

  5. 編制日期:默認為當前日期,也可點擊日期控件填寫;

  6. 施工范圍:根據實際情況,手動填寫;

  7. 表單的通用操作屬性詳見6.1通用表單功能操作方法。

  二、 明細表:

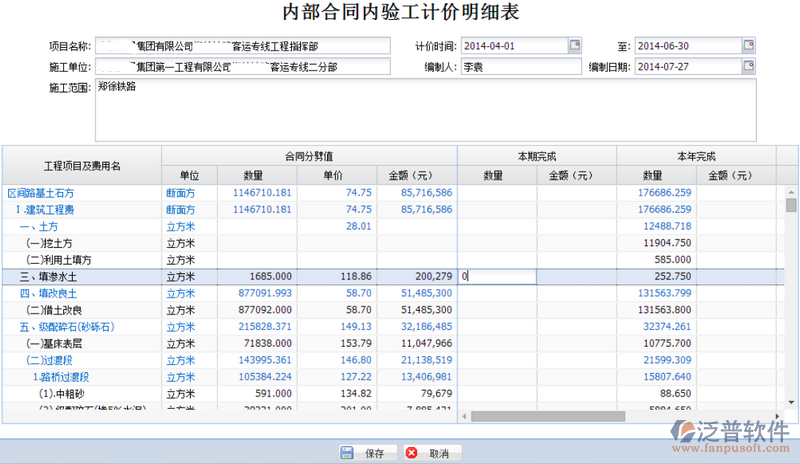

  在表單打開時,自動獲取當前分部所分劈到的業主合同清單信息,雙擊最末級清單的“本期完成—數量”列,使之進入編輯狀態,如上圖:(注意:圖中藍色字體為非末級清單,不允許編輯。只有黑色字體為末級清單,允許編輯)

  然后為其輸入數值后,鼠標焦點離開當前編輯框,點擊【保存】按鈕,即可成功填寫并保存本期計價信息。數據來源及填寫說明如下:

  1. 工程項目及費用名:分劈給當前分劈的業主合同清單的相關數據;

  2. 合同分劈值—單位、數量、單價、金額(元):自動獲取【收入管理—變更索賠管理—合同價款分劈管理—合同價款分劈】中為當前項目部分劈的數據;

  3. 本期完成:

  1) 數量:手動填寫,不能大于“合同分劈值—數量”;

  2) 金額(元):計算值,計算公式為:【“本期完成—數量”*“合同分劈值—單價”】;

  4. 本年完成—數量、金額(元):自動獲取截止結束日期的本年已完成計價的數量和金額;

  5. 開累完成—數量、金額(元):自動獲取項目開工以來,累計完成計價的數量和金額;

  6. 剩余:

  1) 數量:計算值,計算公式為:【“合同分劈值—數量”-“開累完成—數量”】;

  2) 金額(元):計算值,計算公式為:【“合同分劈值—金額(元)”-“開累完成—金額(元)”】;

  7. 調差、上繳局費用、代管費、材料采保費:

  1) 調差:本期完成數量手工錄入;

  2) 以上合計-本期完成金額:自動計算,計算公式【上級清單末級的本期完成金額累計+調差】;

  3) 以上合計-本期完成數量:自動計算,以上合計-本期完成金額/單價;

  4) 上繳局費用-本期完成金額:自動計算,計算公式sum【末級本期完成金額*核定比例】-代管費;注:核定比例在經濟利益分配表中維護。

  5) 上繳局費用-本期完成數量:自動計算,上繳局費用-本期完成金額/單價;

  6) 代管費:以上合計-本期完成金額*代管比例(業主合同登記中的代管比例);

  7) 材料采保費:手工填寫。

  8) 合計-金額:自動計算,計算公式【“以上合計-本期完成金額”-“上繳局費用-本期完成金額”-“代管費-本期完成”-“材料采保費”】。

  注意:

  1. 在進行合同內驗工計價之前,必須先導入對應的業主清單,否則會出現以下提示信息:

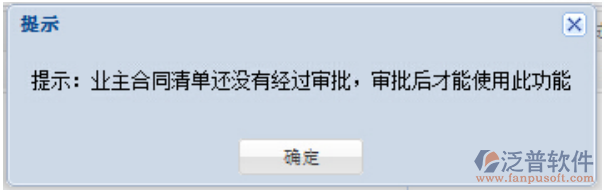

  2. 在進行合同內驗工計價之前,必須將清單審批完成,詳見6.2.1.4,如果未審批完成,則會出現以下提示信息:
